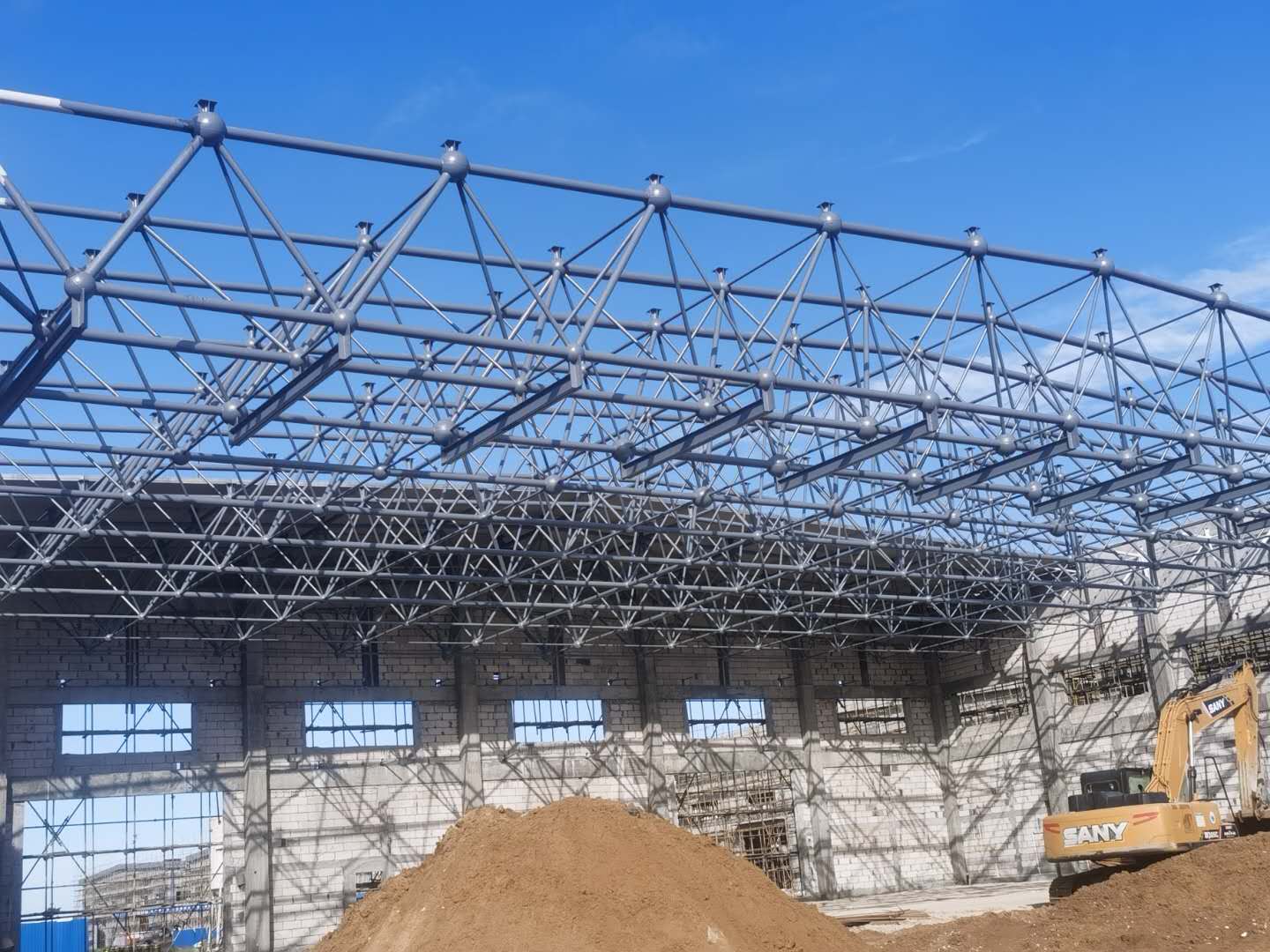

网架卸载采用由次到主、对称分区的作业顺序,全程分级分次缓慢卸除临时支撑,每级卸载后静置稳定再继续施工;卸载全过程及完工后对跨中、悬挑等关键点位持续跟踪挠度观测,对比变形数据排查异常,及时处置超标变形隐患,网架受力平稳过渡。

网架卸载顺序、分级卸载及卸载后挠度观测管控要求

一、网架卸载总体顺序控制

卸载作业遵循先次受力支撑、后主受力支撑的基础逻辑,依照网架受力传递路径反向开展,与顶升、提升施工的加载流程互为逆向。

整体分区施工的网架,按区域受力均衡原则分块依次卸载,不可单区一次性完全卸除支撑;跨区域作业时相邻区块卸载节奏相互匹配,避免区块间形成不均衡受力差。

同一区块内部,优先撤除边缘辅助临时支撑,再逐步处理中部核心支撑点位,杜绝先卸中部、后留周边的反向操作,防止网架中部骤然下沉引发杆件应力集中、节点变形。

卸载全程保持对称作业思路,网架两侧、四周支撑同步配套撤除工序,避免单侧支撑先行拆除造成整体侧向偏移、扭转变形。

二、分级卸载施工管控

全部支撑点位严禁一次性完全卸除荷载,采用分层分次的分级卸荷方式,逐步将临时支撑承担的荷载平稳转移至网架自身结构。

单次卸荷仅释放部分支撑受力,保留支撑构件持续承接剩余荷载,待网架应力分布趋于稳定后,再开展下一阶段卸荷操作。

每一级卸载完成后预留静置观察时段,充分等待网架变形、内部应力完成释放与重分布,确认无异常形变、异响后再推进下一级工序。

若卸载过程中出现网架变形明显、杆件异响、应力监测异常等现象,立即停止后续卸荷,恢复临时支撑承托状态,排查受力失衡诱因,调整卸载节奏后再重新分级作业。

针对受力差异较大的支撑点位,差异化调整各点位卸荷幅度,受力偏大的支撑放缓卸荷进程,均衡分散整体荷载,避免局部构件瞬间承受过大附加内力。

三、卸载完成后挠度观测要求

(一)观测点位布设

依据结构设计图纸,在网架跨中区域、主次桁架下弦、悬挑端部等变形敏感位置布设观测点位,覆盖挠度易产生变化的关键区域,完整反映整体沉降变形状态。

(二)分阶段持续观测

分级卸载每完成一级,同步开展一次挠度测量记录;全部支撑完全卸除完成后,连续开展多时段跟踪观测,区分短期静置观测与长期稳定观测。

初期观测频次加密,重点捕捉卸荷初期网架快速变形阶段的变化,待变形逐步放缓趋于平稳后,可适度拉长观测间隔。

观测过程同步记录环境变化,大风、温差剧烈时段重点复核点位数据,排除外界环境扰动带来的观测误差。

(三)数据对比与异常处置

将实测挠度数据与设计允许变形限值、施工前期预抬预设数值对照比对,若实测变形超出合理区间、点位沉降差值明显偏大,及时复盘卸载工序,必要时增设临时支撑进行加固处理。

同一位置多次观测数据留存对比台账,观察变形是否持续发展,若变形无收敛趋势,需立即采取结构补强措施。

所有观测记录完整归档,标注观测时段、环境条件、对应卸载阶段,作为网架结构验收的核心资料。
